项目背景
某建筑集团在城郊承接大型住宅综合体项目,施工周期3年,需搭建可快速部署、满足50名施工人员办公与住宿需求的临时用房,要求兼顾安全性、经济性与可迁移性,符合住建部《施工现场临时建筑物技术规范》。
项目需求
1. 功能分区:划分办公区(项目部办公室、会议室、资料室)、住宿区(4-6人集体宿舍)、配套区(食堂、卫生间、储物间),需实现干湿分离、动静分区。
2. 性能要求:抗风等级≥8级,抗震设防烈度≥7度;具备良好的保温隔热性能,冬季室温不低于10℃,夏季可配合空调快速降温;防火等级达到A级,满足工地消防安全标准。
3. 交付周期:30天内完成生产、运输、安装与验收,不影响项目前期施工筹备。
4. 后续处理:项目竣工后,打包箱需可整体拆卸、迁移至新工地重复使用。
执行方案
1. 设计阶段
- 箱体规格选型:采用标准3m×6m打包箱,主体框架为Q235镀锌钢材,面板选用岩棉夹芯板(A级防火,导热系数≤0.04W/(m·K)),门窗配置断桥铝推拉窗与钢制防盗门,增强密封性与防盗性。

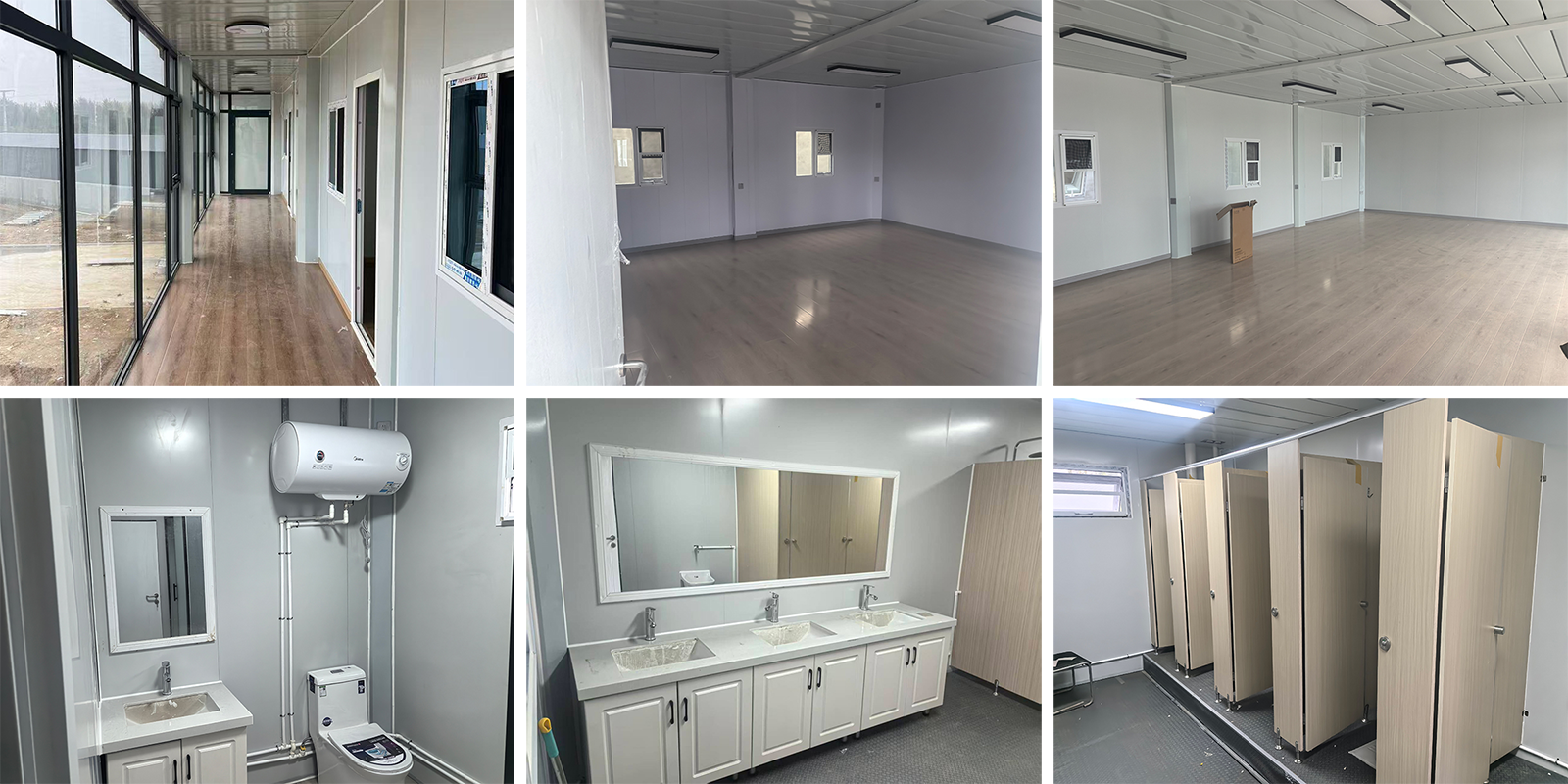

- 布局规划:办公区采用“联排式”布局,设置通透走廊,会议室箱体扩容至6m×6m(双箱拼接);住宿区采用“行列式”布局,每间宿舍预留独立床位、储物柜与空调安装位;配套区集中设置在生活区一侧,卫生间实现淋浴、如厕、洗漱分区。
- 附属设施设计:统一规划给排水管网、强弱电系统,箱体预留外接接口;宿舍区安装消防应急灯与烟感报警器,办公区配备防雷接地装置。
2. 生产与运输阶段
- 工厂预制:在标准化厂房内完成箱体框架焊接、面板组装、水电预埋,20天内完成30个标准箱+10个定制箱的生产;出厂前逐箱进行气密性、承载力测试,确保无漏风、构件松动等问题。
- 分批运输:采用平板货车运输,每车装载10个标准箱,分4批次运至工地现场,运输过程中用护角保护箱体边角,避免磕碰变形。
3. 现场安装阶段
- 场地预处理:先对工地指定区域进行平整压实,浇筑10cm厚C20混凝土垫层,设置排水坡度,防止雨季积水。
- 快速拼装:采用吊车吊装+人工辅助固定的方式,先搭建箱体框架,再连接墙板、门窗与附属设施,平均每天完成8个箱体的安装,10天完成全部主体搭建,5天完成水电接驳、消防验收。
4. 后期运维与迁移
- 日常运维:安排专人定期检查箱体结构、水电线路,雨季重点排查屋顶防水与排水系统,冬季对门窗密封条进行维护。
- 拆卸迁移:项目竣工后,采用“逆向安装”流程拆卸箱体,框架经除锈喷漆翻新后,可整体迁移至新工地,面板损坏部分进行局部更换,重复利用率可达85%以上。
项目成果
1. 效率提升:30天完成全部交付,较传统活动板房工期缩短40%,提前10天满足项目部办公与人员住宿需求。
2. 成本控制:打包箱重复使用周期可达5-8次,单次摊销成本较传统活动板房降低30%;岩棉夹芯板保温性能优异,冬季采暖能耗降低25%。
3. 安全合规:顺利通过住建部门临时建筑验收,施工期间未发生任何消防安全、结构安全相关问题。
项目总结
本次工地打包箱项目通过标准化预制、快速化安装、循环化利用的模式,既满足了工地临时用房的功能与安全需求,又实现了降本增效与绿色施工的目标,为大型建筑项目临时设施搭建提供了可复制的解决方案。
